2022年7月25日 星期一

0725圍籬施工-運動場工程0727正式開工


運動場部份將在7/27日正式開工,這兩日(7/25-7/26)將搭起圍籬,預定150日曆天的工期即將開始

2022年7月7日 星期四

電力系統改善計畫竣工紀念銘牌




7月7日,不只是情人節、不只是盧溝橋事件紀念日(這個應該沒人敢提了),它也是學校電力系統改善計畫竣工紀念牌掛牌的日子

伴隨著紀念銘牌的安裝,自109年8月10日到校進行電力設備探勘開始,幾乎同步進行的幾個大案子:「新設電力施工」、「舊有電力改善」、「班班有冷氣」及「能源管理系統」(遊戲場改善應該也算),也正式宣告結束(陸續在111年6-7月間完成)。

不過,所謂結束,也只是不斷新的開始而已...

2022年6月22日 星期三

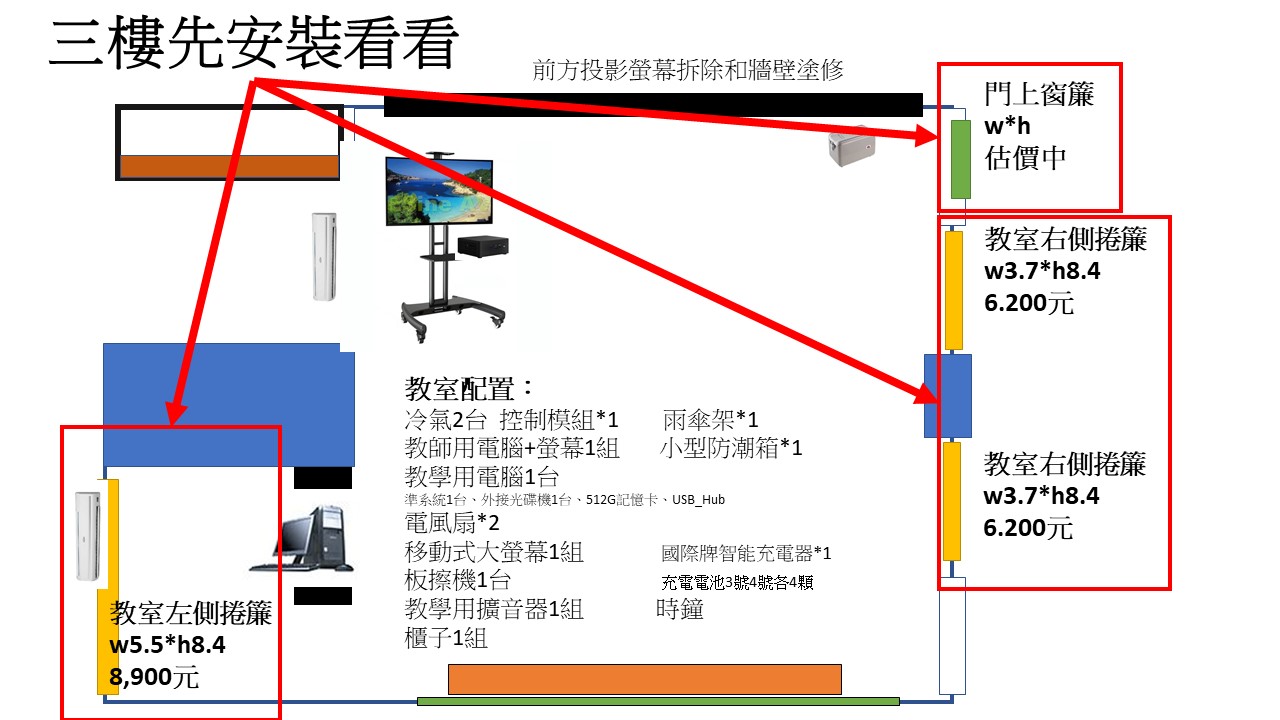

教室教學環境改善整理

 目前進度說明:


歷經一年多的前置運作,學校的操場改善工程即將開始--結束紀錄

感謝里長和關心豐年國小的眾多熱心者,一年多前學校有契機可以提出操場改善的申請,因為疫情因素,去年6月4日進行了線上勘查作業,今年年初確認獲得補助,開始進行各項行政流程:

勞務部份:
0329資格審查
0331評審會議
0407決標--由「尤世豪建築師事務所」得標

工程部份:
0616資格審查--1家廠商投標--流標
0622第二次資格審查
